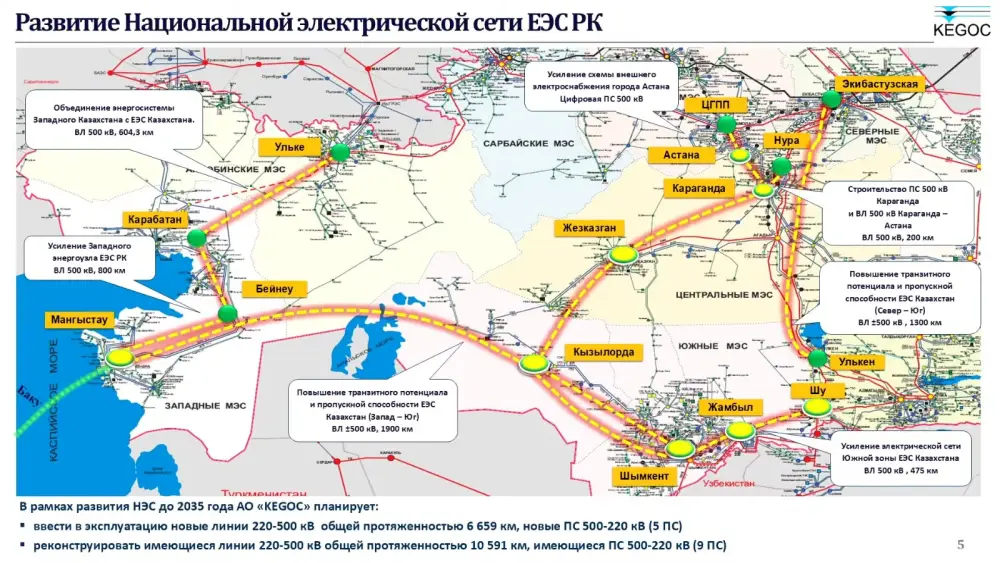

Западный Казахстан подключат к Единой энергосистеме
Министерство энергетики Республики Казахстан активно работает над модернизацией своей энергосистемы, что создаёт основу для долгосрочной энергетической независимости страны. В рамках этой инициативы АО KEGOC реализует несколько проектов, направленных на обеспечение надежной и устойчивой работы Национальной электрической сети. Одним из главных направлений является интеграция энергосистемы Западного Казахстана с Единой электроэнергетической системой страны.
Объединение энергосистем
Проект предполагает соединение Западного Казахстана с основной частью Единой электроэнергетической системы, что значительно повысит энергетическую безопасность регионов. Это также позволит эффективно использовать маневренную генерацию для балансировки мощностей между северной и южной частями страны. В рамках проекта будет построена линия электропередачи напряжением 500 кВ длиной более 600 км, завершение которой намечено на конец 2027 года.
Усиление Южной зоны
Для повышения пропускной способности электрической сети Южной зоны реализуется проект по увеличению транзита "Север–Юг" на участке "Алматы – Жамбыл" на 440 МВт. Это создаст возможности для интеграции новых газовых электростанций и объектов возобновляемых источников энергии. В рамках этого проекта будет построено две линии 500 кВ протяженностью 475 км, ввод которых запланирован на июнь 2027 года.
Надежность электроснабжения
Особое внимание уделяется улучшению электроснабжения столицы. Для этого планируется строительство новой цифровой подстанции 500 кВ, что позволит обеспечить растущие потребности Астаны в электроэнергии и подключение новых потребителей. Также запланированы проекты по строительству линии постоянного тока "Север–Юг", что увеличит пропускную способность транзита до 2000 МВт и улучшит интеграцию объектов ВИЭ.
Развитие электрической сети
В дальнейшем планируется реализация проектов, направленных на развитие электрической сети в Алматинской области и области Жетісу, что повысит надежность электроснабжения и позволит развивать потенциал гидроэлектростанций. Предусматривается создание "кольца" между Алматинским и Жетысуским энергоузлами с помощью строительства воздушных линий 220 кВ протяженностью 400 км. В перспективе также планируется строительство подстанции 500 кВ в Караганде и других важных объектов.
Долгосрочные планы
До 2035 года планируется введение в эксплуатацию 6,6 тыс. км новых линий и реконструкция 10,5 тыс. км существующих. Все эти проекты направлены на завершение закольцевания энергосистемы высоковольтными линиями, что в свою очередь позволит сформировать целевую топологию Национальной электрической сети. Это, в комплексе с развитием новых генерирующих источников, обеспечит полную энергетическую безопасность страны и создаст прочную основу для её устойчивого экономического роста.

-
